Планування виробництва для швейного цеху: покрокова інструкція | Laba (Лаба)
Для відстеження статусу замовлення - авторизуйтесь
Введіть код, який був надісланий на пошту Введіть код із SMS, який був надісланий на номер
anastasiiasytar@gmail.com
Код дійсний протягом 5 хвилин Код з SMS дійсний протягом 2 хвилин
Ви впевнені, що хочете вийти?
Сеанс завершено
На головну

Пошук

Зміст

Як відкрити швейний цех і не переробляти все через пів року

Про місячне планування, наряди та план-факт.


Дев’ята ранку, швейний цех на 15 людей. Керівниця з телефоном у руці обходить машинки й роздає завдання. План на місяць живе в нотатках телефона, статуси замовлень у Viber, а пріоритети визначає той клієнт, який написав останнім.

Проте через два тижні — день відвантаження великого замовлення, і тут з’ясовується, що фурнітура приїхала лише вчора, бо два тижні ніхто не спитав, чи її замовили. Клієнт дізнається про перенесення строку в день, коли чекав машину під завантаження.

У цій статті розбираємо:

— чому «план у голові» ламається вже на 5 людях і 3 замовленнях

— скільки потужності з’їдає хаос

— як зібрати мінімальну систему: місячний план, наряди, дошка, план-факт

— який вигляд це має для цеху на 15 людей

— за якими сигналами зрозуміти, що ви переросли таблиці

Чому швейному цеху не можна тримати план у голові?

Пам’ять керівника не масштабується, а отже, коли замовлень більше ніж 2, а людей більше 5, усні завдання губляться, пріоритети накладаються, а проблеми випливають в останній момент.. В той час як замовники обирають підрядників за надійність строків, цех без системи планування вибуває з боротьби ще до розмови про ціну.

У глобальному опитуванні McKinsey серед закупівельників фешн-брендів із сукупним обсягом замовлень близько $110 млрд на рік 75% відповіли, що обирають постачальників за надійністю та результатом. Наскрізна ефективність процесів вийшла на пріоритет №1 приблизно для половини опитаних.

Бренди водночас скорочують кількість підрядників і переходять на довгі контракти: частка довгострокових партнерств у їхній базі постачальників зросла з 26% до 43%. Малому цеху це грає на руку, адже стабільний передбачуваний виконавець має шанс на багаторічне замовлення. Якщо він уміє домовлятися про строки та їх дотримуватися.

Скільки виробництво втрачає без системи планування?

Швейна фабрика Bahir Dar Textile в Ефіопії без планування стабільно видавала близько 59% плану: 470 виробів за зміну при цілі 800. Люди працювали, але план не виконувався через довгі очікування та зайві переміщення, яких ніхто не помічав.

Але варто було збалансувати процеси, прописати прості стандарти та заміряти час операцій, як усе змінилося. Частка марних дій, які не приносили користі, впала з 43% до 5%. Усі критичні затримки на лініях зникли взагалі, а працівники перестали намотувати зайві 650 метрів за зміну. І хоча це кейс великого підприємства, цей принцип чудово працює на будь-якому масштабі.

Ось декілька прикладів того, куди може зникати потужність виробництва без планування:

  • Простої через неузгодженість: майстри чекають на матеріали, бо постачання не узгодили зі стартом виробництва.
  • Нерівномірне навантаження: одна ділянка завалена роботою, а інша — простоює.
  • Марна праця: готові вироби доводиться переробляти через те, що плани змінилися прямо під час пошиття.
  • Економічні втрати: у робочому календарі постійно з'являються порожнечі між замовленнями, які немає чим завантажити.

Для українських швейних цехів кожна година простою сьогодні обходиться в рази дорожче, ніж до початку повномасштабної війни. Лише за останні роки кількість працівників у галузі скоротилася зі 133 тис. до 91 тис., а середня зарплата при цьому зросла майже вдвічі. Кваліфікована швачка стала дефіцитом і дуже дорогим ресурсом. Як результат, оплачувати її вимушений простій через банально невчасну доставку фурнітури зараз на 70% дорожче, ніж до повномасштабної війни.

З чого складається мінімальна система планування швейного цеху?

Базовий порядок на виробництві тримається на чотирьох простих інструментах:

Найприємніше, що для запуску такої системи не потрібні дорогі програми — усе чудово працює на звичайній маркерній дошці та в Google-таблицях.

У міжнародній практиці цю зв’язку називають PPC — Production Planning and Control, планування й контроль виробництва. Планування відповідає на питання «що, коли і скільки», контроль — за виконання за графіком і щоденні коригування. Точка відліку всього графіка замовлення — PCD (Planned Cut Date), запланована дата початку планування: якщо правильно спланований старт, правильно складеться і відвантаження.

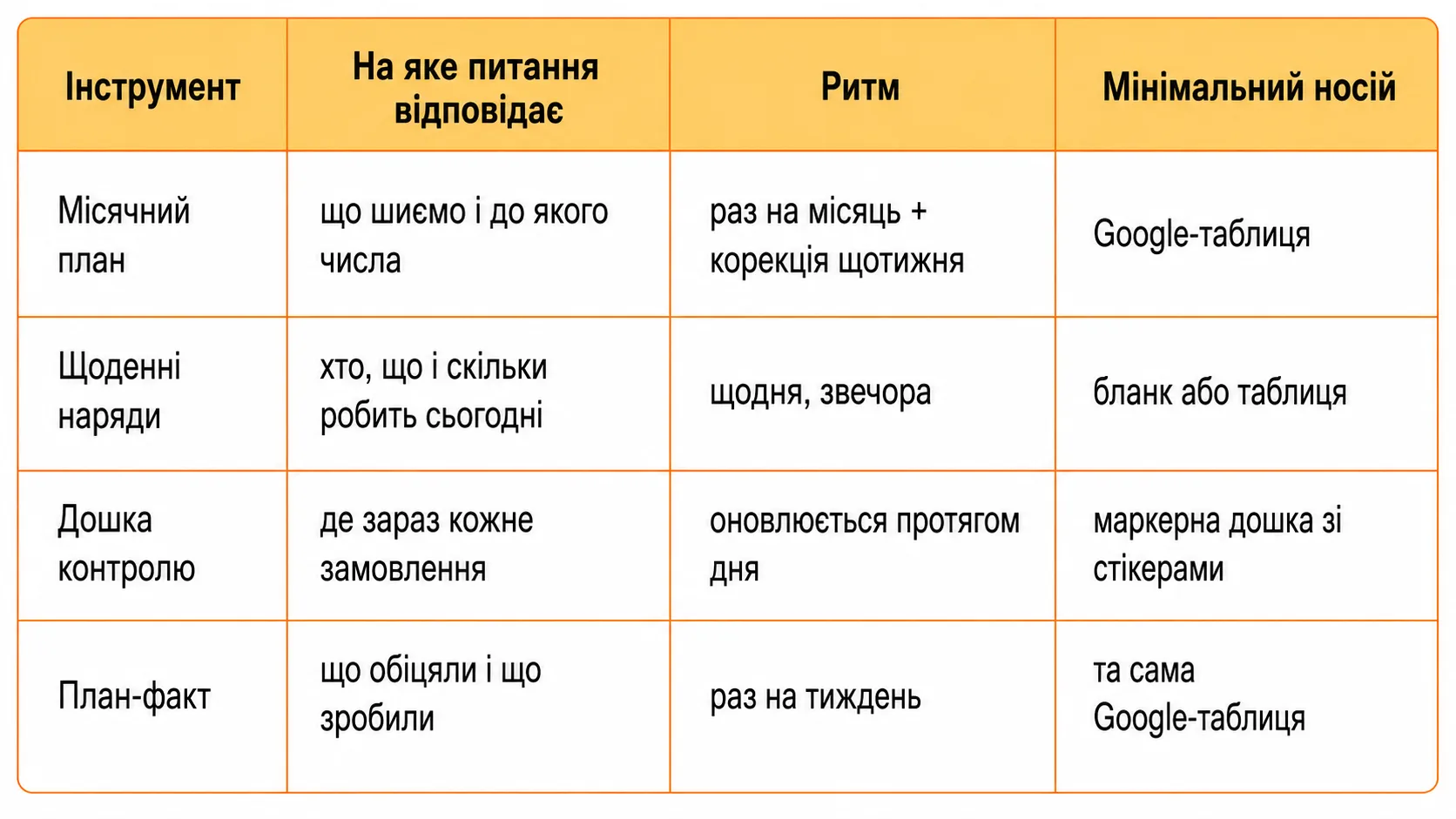

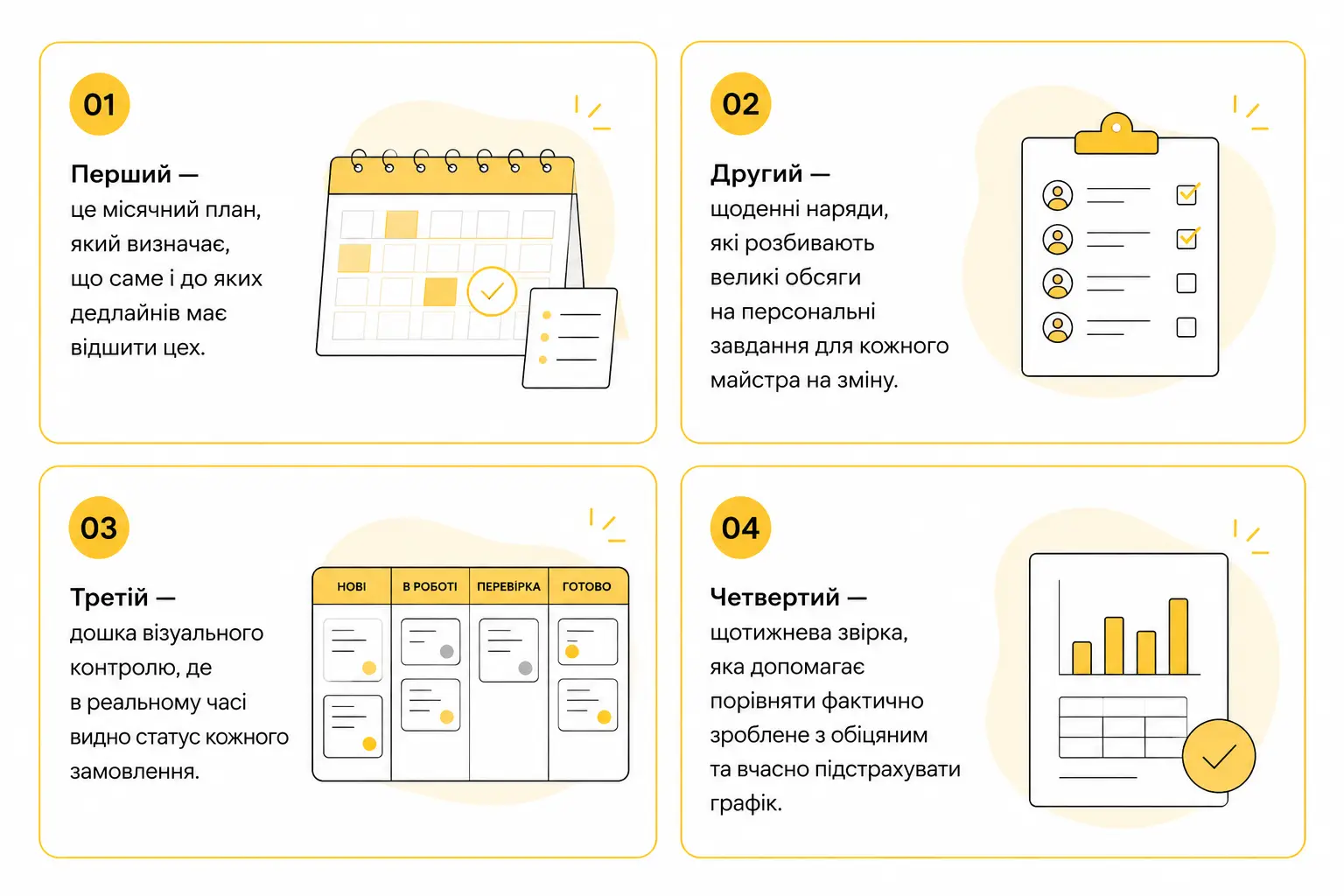

Як 4 інструменти працюють разом:

Як скласти місячний виробничий план цеху?

Місячний план — це перелік замовлень, де по кожному зафіксовано обсяг, дату початку розкрою, контрольні точки по етапах і дату відвантаження, звірені з реальною потужністю цеху.

Ніколи не забивайте графік роботи під зав'язку — плануйте завантаження максимум на 80–85% від реальної потужності цеху. Резерв спокійно перекриє брак, раптові лікарняні майстрів чи термінові замовлення «на вчора», які на невеликому виробництві стабільно прилітають щомісяця.

5 кроків до робочого місячного плану:

  1. Зберіть усі підтверджені замовлення з обсягами й бажаними датами відвантаження.
  2. Порахуйте потужність цеху в одиницях продукції або нормо-годинах на місяць — за фактом минулих місяців.
  3. Розставте по кожному замовленню дату початку розкрою і контрольні точки, відштовхуючись від дати відвантаження у зворотний бік.
  4. Залиште резерв 15–20% потужності незапланованим.
  5. Зафіксуйте план у таблиці, доступній команді: план у нотатках телефона системою ще ніколи не ставав.

План — це ще й інструмент керування замовленнями. Ужгородська фабрика UCF, яка шиє для європейських брендів, закриває міжсезонні провали військовими замовленнями: останнє з них становило 7000 комплектів уніформи. «Працювати для європейських брендів вигідніше, але між зимовим і літнім сезонами маємо спад, тому приймаємо й такі замовлення — це краще, ніж нічого», — пояснює керівниця виробництва Альона Ковальчук.

Як перетворити план на щоденні наряди?

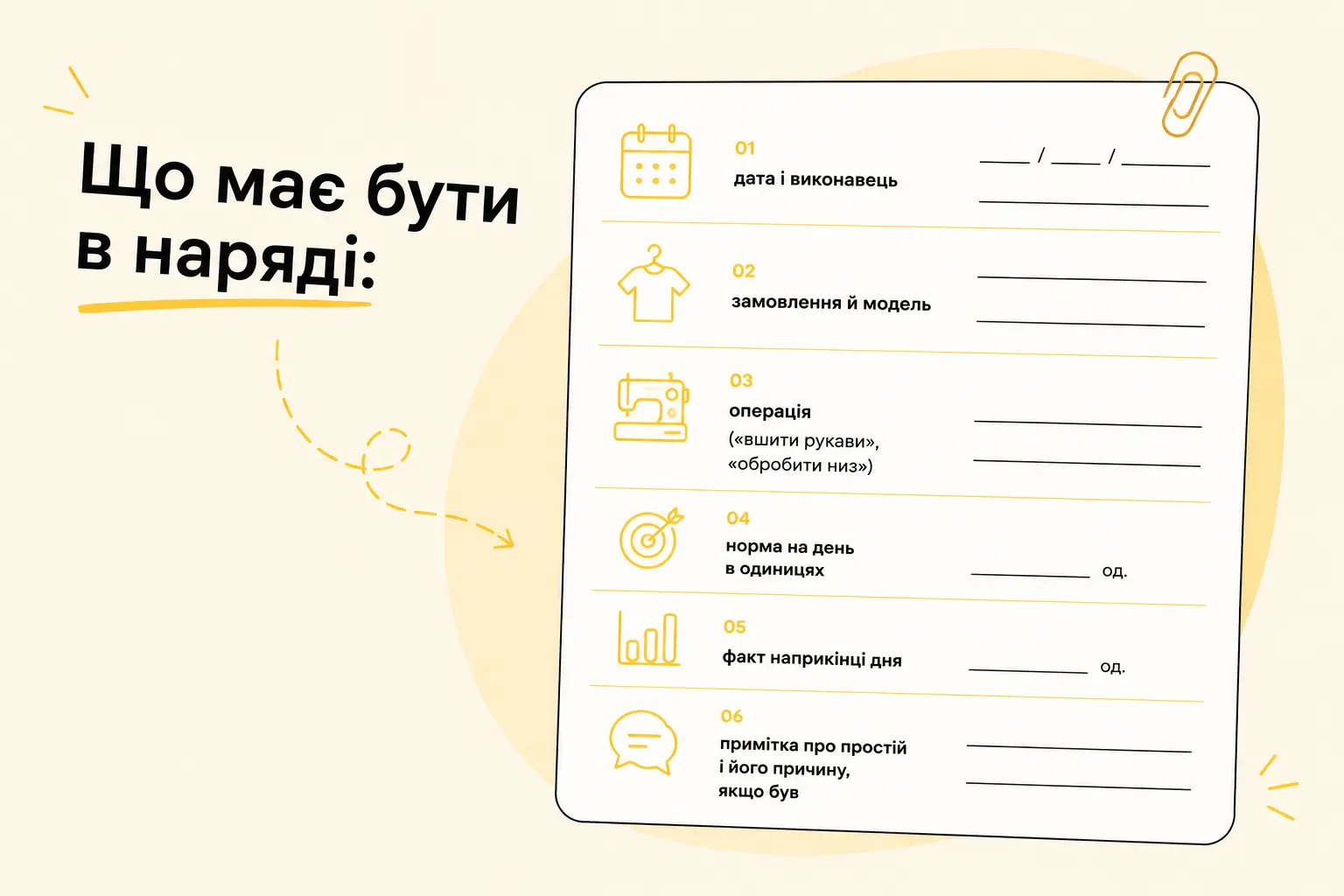

Наряд відповідає на 3 питання для кожної швачки або бригади: яка операція, скільки одиниць, до якого часу. Керівник виписує наряди звечора на день уперед, спираючись на місячний план і статус дошки. Ранкове роздавання завдань «з голови» зникає, а виконаний чи невиконаний наряд стає фактом для щотижневої звірки.

Виписування нарядів на завтра забирає 15–20 хвилин наприкінці дня. У такому випадку цех починає працювати о 8:00, а не о 8:40, і одразу з правильних пріоритетів.

Поле «факт» — найважливіше. Саме воно перетворює наряд з роздавання завдань на джерело даних: за місяць у вас накопичується чесна картина, скільки цех реально шиє за день по кожній операції. Наступний місячний план ви складете вже на цих цифрах.

Як запустити дошку контролю завдань у цеху за один день?

Дошка — це візуалізація потоку замовлень. Колонки повторюють етапи вашого цеху: крій, пошиття, ВТО (волого-теплова обробка), контроль якості, пакування та відвантаження, а картки — це конкретні партії в роботі. Один погляд на дошку і відразу видно, де саме виник затор. Для старту підійде як звичайна магнітна дошка зі стікерами прямо в цеху, так і простий безкоштовний таск-менеджер (наприклад, Trello). Головне, щоб цей потік бачили і керівник, і бригадир.

Ідея належить виробничій системі Toyota, яка розробила власну дошту контролю, що стала прикладом для інших компаній. Система «канбан»визначає, коли запускати процес і куди рухати готові деталі. Класичний виробничий канбан керує рухом матеріалів між ділянками, і це окрема, доволі сувора дисципліна. Дошка завдань, про яку тут ідеться, — його спрощений нащадок: вона показує статус робіт, і для цеху на 15 людей цього достатньо.

Покроково (маркерна дошка або простий додаток):

  1. Намалюйте колонки за етапами саме вашого цеху — не копіюйте чужий шаблон.
  2. Випишіть усі активні замовлення на картки або стікери: одна картка — одне замовлення або партія.
  3. Домовтеся, хто і в який момент рухає картку: наприклад, бригадир — після здачі партії на наступний етап.
  4. Повісьте дошку там, де проходять усі: коридор або вхід у цех працюють краще за кабінет.
  5. Заведіть 5-хвилинне ранкове планування біля дошки: що застрягло, що сьогодні головне.

Рекомендуємо прочитати:


Виробництво з нуля: 9 сюрпризів, про які я, ймовірно, не здогадуюсь

Читати

Як проводити щотижневий план-факт?

План-факт — щотижнева зустріч на 30–60 хвилин: скільки планували відшити по кожному замовленню, скільки відшили, звідки різниця і що змінюємо наступного тижня. Саме цей ритуал перетворює дошку й таблиці на систему управління, адже рішення про понаднормові, перекидання людей на інші завдання чи ранній дзвінок клієнту ухвалюються на основі цифр.

У міжнародній управлінській практиці це називається plan vs actual, або variance analysis — аналіз відхилень. По суті це та сама звірка каси наприкінці зміни, тільки для виробництва: головне, щоб жодна розбіжність не залишилася непоміченою.

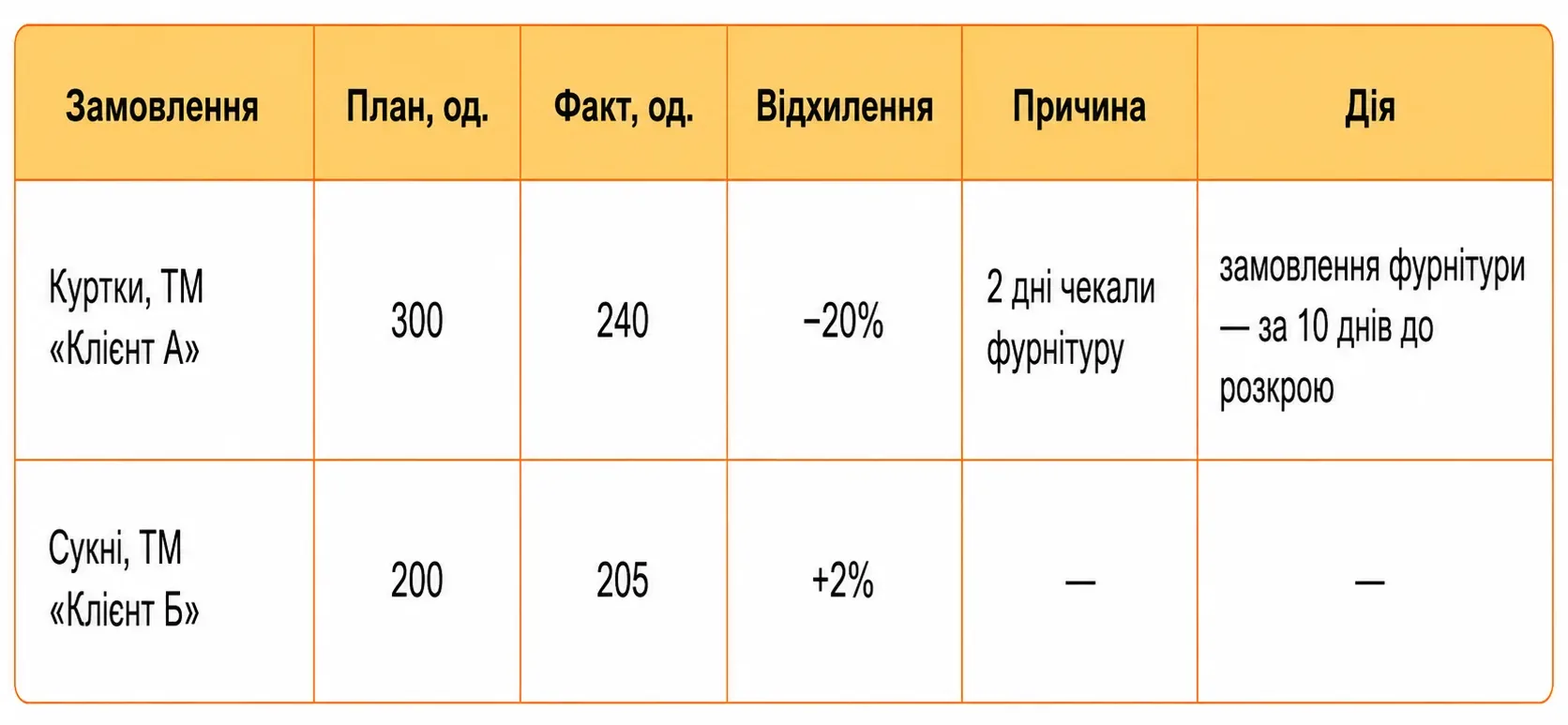

Шаблон таблиці план-факту:

Колонка «Дія» — те, заради чого все робилося. Через 2–3 місяці таких нарад у цеху накопичується список типових причин зривів і готових рішень до них. Це і є перехід від ручного управління до системного, адже цех починає вчитися на власних тижнях.

Який вигляд має система планування в цеху на 15 людей?

Приклад: 12 швачок, закрійник, прасувальниця і керівниця.

Місячний план на 6–8 замовлень — в Google-таблиці. Щовечора керівниця за 20 хвилин виписує наряди на завтра. Партії рухаються по дошці з 6 колонками, щоранку нарада на 5 хвилин, щоп’ятниці 45 хвилин іде на план-факт. Сумарно система забирає до 3 годин часу на тиждень.

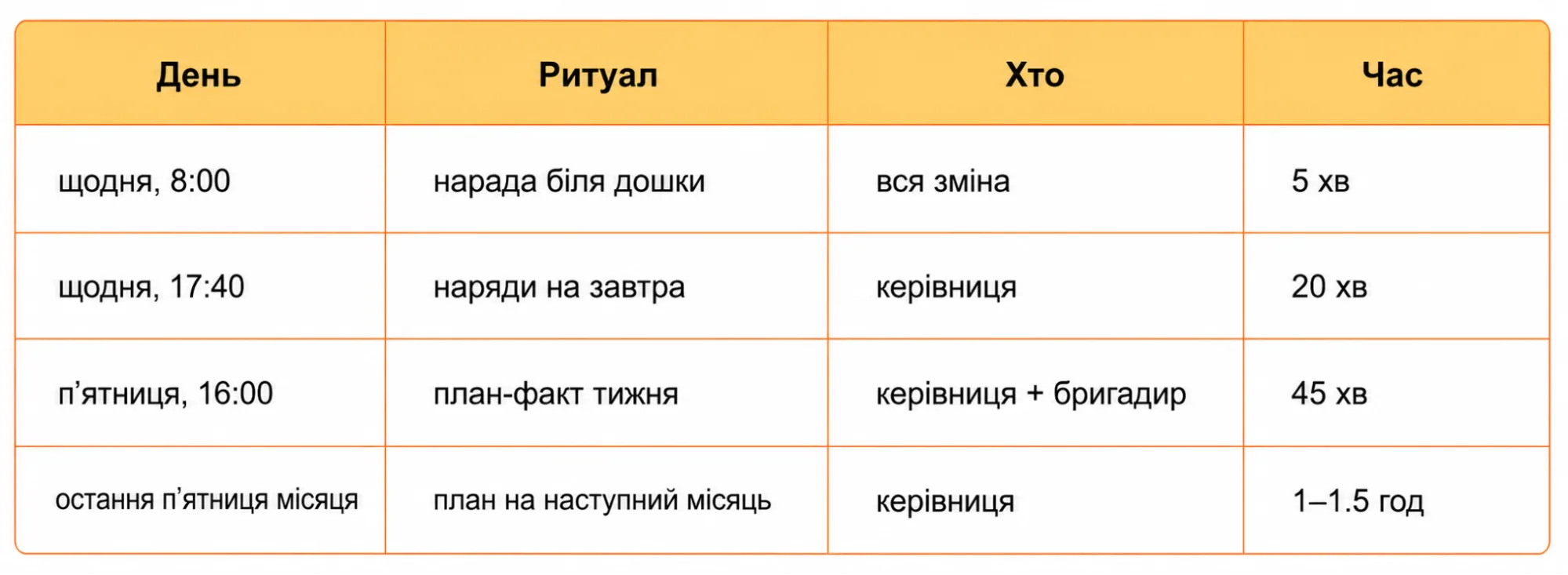

Тиждень цеху із системою планування:

Коли цеху час переходити з таблиць на спеціальний софт?

Дошка й таблиця — повноцінна перша система: за даними Capterra, 23% виробників планують виробництво в таблицях, ще 25% роблять це вручну, взагалі без софту. Відходити від таблиць час тоді, коли підтримка системи почала з’їдати більше часу, ніж вона економить.

У тому ж дослідженні виробників питали, чому вони зрештою переходять на спеціалізований софт: 37% назвали причиною те, що планування почало гальмувати виконання замовлень, ще 34% сказали, що таблицям уже бракує функцій.

4 сигнали, що ви переросли таблицю:

  1. Графік живе своїм життям: його доводиться переписувати по кілька разів на день, але планування все одно хронічно відстає від реального темпу роботи цеху.
  2. Ілюзія залишків на складі: потрібні матеріали нібито є «в таблиці», хоча насправді їх уже давно зарезервували під інше замовлення.
  3. Накладки «всліпу»: про те, що два різних замовлення потребують одних і тих самих людей чи обладнання, стає відомо занадто пізно — коли обидва процеси вже запустили й робота зупинилася.
  4. Борьба з таблицями замість шиття: зведення та звірка різних версій файлів між директором, бригадиром і закупками перетворюється на окрему виснажливу роботу.

До цих сигналів мінімальної системи вистачає з запасом. А головне — навички, напрацьовані на дошці й таблиці, нікуди не зникають при переході на софт: програма лише автоматизує той самий цикл «план → наряди → статус → план-факт». Хто не збудував цикл на папері, тому не допоможе жодна програма.

Ця стаття — перший крок: мінімальна система, яку можна розгорнути за тиждень. Повну систему управління виробництвом (від розрахунку потужності до обліку та собівартості, з готовими шаблонами) розбираємо на курсі «Запуск та управління швейним виробництвом».

Бажаєте отримувати дайджест статей?

Один лист з найкращими матеріалами за місяць. Підписуйтесь, аби нічого не проґавити.
Дякуємо за вашу підписку!
Курс з теми:
«Запуск та управління швейним виробництвом»
Бізнес і управління
Веде Дмитро Соколовський
30 липня 10 вересня
Дмитро Соколовський
